露天矿山爆破效果差、难控制怎么办?3个要素教你精细化爆破工艺

   2023-10-18 190
核心提示:我们知道,露天采矿作业主要包括穿孔、爆破、采装、运输和排土。爆破是其中非常重要的一环,爆破费占据了露天采矿总费用的15-20%


我们知道,露天采矿作业主要包括穿孔、爆破、采装、运输和排土。爆破是其中非常重要的一环,爆破费占据了露天采矿总费用的15-20%。而且爆破质量的好坏,直接影响采装、运输、粗碎等设备效率和矿山总成本。


由于爆破机理复杂、爆破理论滞后、爆破专业设计软件和测量工具缺乏、作业人员素质不高等原因,目前国内矿山爆破技术水平总体比较粗放,普遍存在爆破设计依靠经验或半经验,缺少定量分析,爆破作业人员往往依靠经验施工,随意性大,出现爆破后大块和根底较多,工作面平整度差,矿石损失、贫化严重,边坡稳定性遭到破坏等问题,爆破质量效果较难控制。

本文分享矿山精细化爆破工艺,希望对您的露天采矿作业有所帮助。

1. 定量设计

利用爆破专业设计软件以及GPS等实测地形的测量数据,根据破碎机入口允许矿石块度和铲、装、运的设备条件,定量设计爆破参数,优化爆后矿石块度分布。同时,综合考虑岩石条件、炸药性能、钻孔和装药(能量分布)、延时时间等影响,分析、预测和模拟爆破危害和爆破效果,并根据实际爆破效果与软件分析模拟结果相互印证,不断调整、优化爆破参数。

1.1 地质结构调查

矿山爆破之前,调查爆区地质结构,利用地质罗盘测量炮孔方位角、岩石结构面产状,对爆破作业面进行地质素描。然后将调查结果,结合钻探地质资料,作为爆破设计的依据并指导爆破效果的分析与总结。

1.2 炮孔抵抗线精确测量

装药前采用激光测绘仪精确测量炮孔抵抗线,可安全、快速、准确的获得炮孔抵抗线信息。激光测绘仪采用蓝牙技术与计算机进行通信,通过配套数据分析处理软件,生成直观的炮孔抵抗线断面图,以指导装药设计,确定装药方案。

1.3 爆破岩体位移的控制

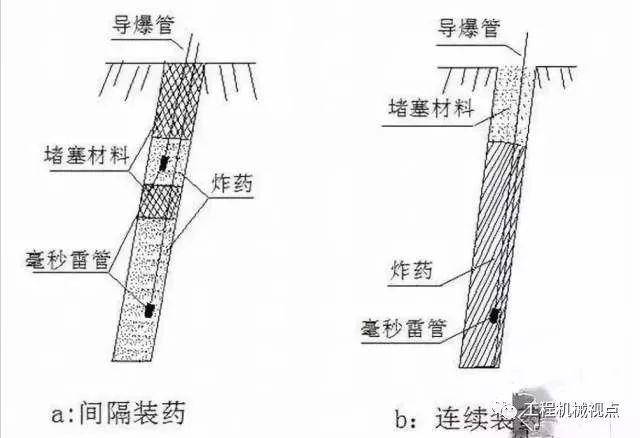

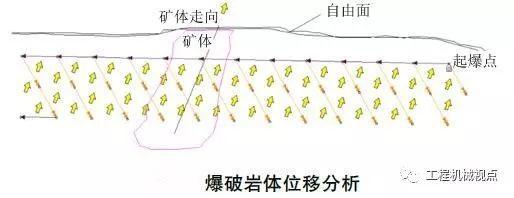

对于贵金属矿山,矿石的损失、贫化控制非常重要。因此,在矿石区域为了控制岩体位置的移动,用软件对台阶的分区布孔,使用高精度导爆管雷管或数码电子雷管,逐孔起爆网路进行设计、模拟,精确控制起爆顺序,使岩体移动方向与矿体走向一致(见图),并通过测量炮孔爆破后的实际位移量指导矿石的挖掘,最大程度的避免矿石与废石混杂,以减小采掘时矿石的损失、贫化。


1.4爆破能量分布模拟

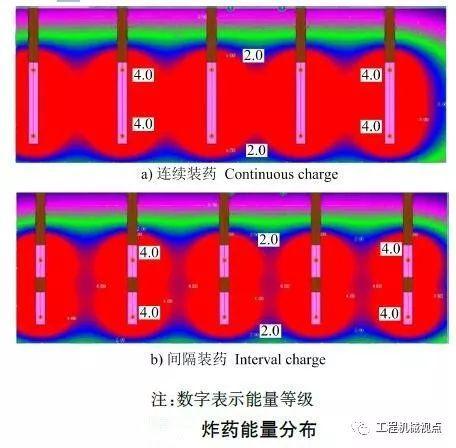

通过爆破专业软件分析装药炮孔周围的能量分布时,需要考虑炸药密度和炸药体积强度以及炮孔空气间隔和分段装药等因素。通过模拟炸药能量在炮孔垂直断面和水平断面上的分布,并以等值线图可视化显示(见图),判断装药量和装药结构设计的合理性。




1.5爆堆块度分析

矿山对爆破矿石的最大尺寸有严格要求,矿石过大影响铲装和运输效率,特别是矿石尺寸过大无法通过破碎机喂料口,需进行二次破碎处理而降低破碎机效率,或加快破碎机磨损和增大电耗成本。

2. 爆破施工精细化

随着施工机械化和自动化水平的提高,以及引进激光测绘仪、炮孔测偏仪、爆速仪等一系列的先进测量工具、仪器,为精细爆破施工提供了技术支持。通过精确测量有效保障施工质量和安全,实现爆破工程测量放线、钻孔精度、装药填塞等各项工序精细化的施工目标。

2.1 布孔

采用拉皮尺和测绳的方式,按设计孔网参数精细布孔,布孔完成后,利用水准仪或RTK测量各炮孔孔口标高、孔位,加上设计超深后,确定每个炮孔的设计孔深,使炮孔孔底在同一水平上,爆破后能得到平整的台阶底板,根据测量孔位进行爆破网路设计。

2.2 钻孔

采用先进钻机钻孔,钻机配有电子数字自动显示仪,能够实时显示角度、钻孔深度及相关数据,操作人员还可以通过屏幕跟踪钻孔进程,如钻孔角度,凿岩机压力,钻进速度和钻孔的实际深度。做到软岩硬打、硬岩快打;小风压顶着打,不见硬岩不加压,勤看、勤听、勤检查。钻完孔后,钻机辅助工用皮尺测量、确认炮孔达到设计孔深后,对炮孔孔口封口保护,某一矿山的钻爆预裂效果如图7所示。


2.3 炮孔验收

钻孔精度受到钻机性能、岩层特性和操作人员技术水平等因素的影响,钻孔质量的好坏直接影响爆破效果。如果炮孔的位置偏离了设计要求,就会改变炮孔抵抗线大小和方向,改变孔距和排距,从而产生大量的大块和飞石,增加根底和后冲。故装药前必须验收炮孔,并确定矿山炮孔偏差允许标准。如果使用吊尺测量孔深时,孔深小于设计孔深且超出允许标准应进行洗孔或重新穿孔;孔深大于设计孔深且超出允许标准应回填炮孔至设计孔深。所以,采用炮孔测偏仪测量炮孔偏差,不仅保证钻孔质量,还可以根据测量结果对钻机手进行考核,使其充分认识钻孔精度的重要性,充分发挥操作者的主观能动性。

2.4 装药

使用吊尺或炮棍测量装药情况,保证填塞长度和装药量符合设计要求,防止过量装药。装药过程中取样使用电子称和量杯测量炸药密度,确保炸药密度符合要求。同时,在装药时采用爆速仪随机测量炮孔炸药的爆轰速度,确保炸药性能满足要求。



3. 管理精细化

爆破工程是一项高危行业,为识别潜在风险,确保爆破质量和安全,在露天矿山爆破中引进先进的管理工具和手段,如爆破现场检查核对单、工作安全分析表、标准化作业程序等来实现精细化管理。

3.1 爆破现场检查核对单

参考地下煤矿的一炮三检制度,建立爆破前后检查核对单制度。检查核对装药前、爆破前、爆破后三个环节,上一环节检查不合格不得进入下一环节作业,将影响质量和安全的隐患消灭在萌芽状态。检查确认单上须有爆破负责人和相关人员签字,便于责任人的追溯。如装药前确认爆破作业人员是否穿戴了防护用品,孔深、炮孔抵抗线是否符合要求,炮孔是否进行了排水等;炮孔爆破前检查确认装药密度、填塞高度、起爆网路是否符合要求,人员、设备是否安全撤离,爆破通知是否发出等;爆破后检查有无盲炮,爆堆、爆破后冲是否符合要求。

3.2 工作安全分析表

将新工作或尚未确认危险的工作分成各项具体的环节或工作步骤,分析、确认每个环节和工作步骤中潜在的危险,评估危险等级,并提出相应的风险控制措施。如牙轮钻机钻孔作业时存在高压触电风险,需穿戴好绝缘鞋和手套;用绝缘钩移动电缆,查看电缆是否有损坏;测试机身是否带电。

3.3 标准化作业程序

爆破标准作业程序是将爆破作业过程分解为布孔、钻孔、验孔、装药、起爆和警戒等独立工作,分析各工作的流程、要求和标准、注意事项,常见问题和异常情况的处理等。制定标准作业程序后,作业人员遵照执行,促进爆破项目现场作业规范化、标准化,提高工作质量和工作效率,保障作业安全。
